【喜迎国庆 保电有我】工程建设 只争朝夕

发布日期: 2024-10-08 信息来源: 周宇翔

 10月3日,位于曹妃甸工业区的220千伏装备区输变电工程建设现场一片繁忙景象,90多名施工人员分工有序,紧锣密鼓推进施工进度,确保12月底项目建成投运。

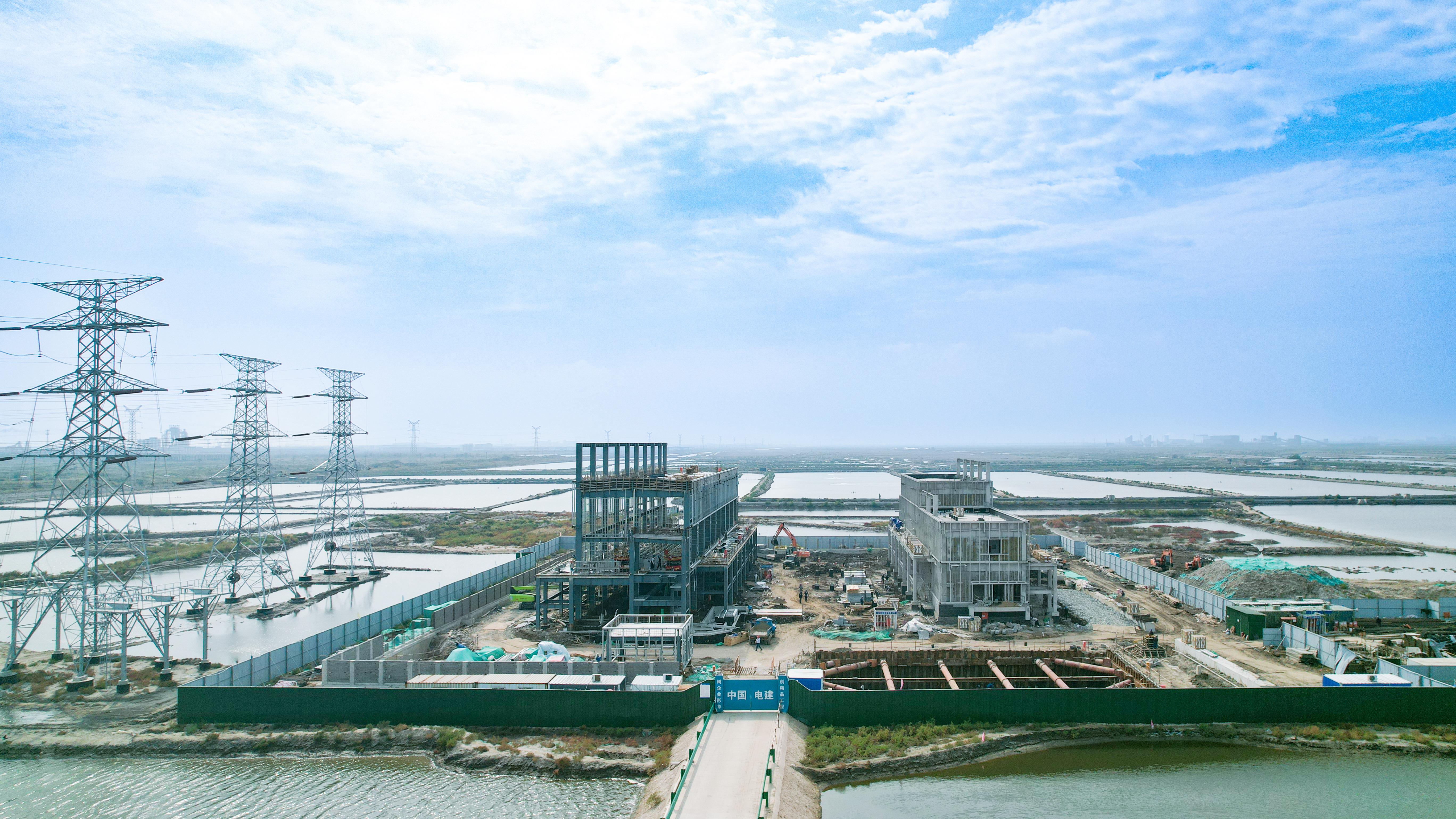

                                                                220千伏装备区输变电工程施工现场。(周宇翔 摄)
   “注意系好安全带,在主控楼上作业时要稳一点。”当天下午14点,施工项目经理赵宝斌紧盯着主控楼上6名正在安装110千伏GIS设备的施工人员,大声地提醒。
        据项目经理夏良介绍,装备区220千伏变电站毗邻曹妃甸区十里海养殖场,本期新建180兆伏安主变压器2台;220千伏出线8回,110千伏出线8回。工程建成投运后,将为文丰钢铁、唐银钢铁等重要用户供电,对提升曹妃甸地区供电可靠性具有重要意义。
        “在每天晚上的碰头会上,我们会对第二天的计划进行纠偏优化,将工作安排精细到小时,确保每个环节能够充分衔接,确保工程优质高效推进。”据夏良说,在工程建设过程中,他们严格把控施工顺序,结合项目施工特点,分级开展各类人员安全教育培训,强化专业管理和现场管控,合理调配各项资源,提高施工质量和效率。

                                                                  220千伏输电线路。(周宇翔 摄)
        来自中国电建的施工项目部负责人吴晓东说:“目前,项目已完成65%的土建工作,正在进行220千伏配电楼地面及预埋铁施工、110千伏配电楼外墙板施工等作业,我们将按照前期制定的工作计划,稳步推进工程建设,确保装备区220千伏变电站在11月底达到验收标准。”
   下一步,开云app官方版入口各参建单位将进一步科学合理安排施工,集中力量、合力攻坚,高标准、严要求、稳推进,确保装备区220千伏输变电工程建设优质高效投产。(周宇翔)
